• Завершён монтаж парового котла №1 и дымовой трубы – март 2020.
• Завершён монтаж всех трёх паровых котлов – июнь 2020.
• КРУ-10кВ,ТСН-10/0,4 кВ РУСН 0,4кВ поставлены под рабочее напряжение для выполнения ПНР – июль 2020.
• Завершена сборка цилиндров паровых турбин №1 и 2. Заполнена маслосистема ПТУ №1. Выполнена заводка роторов генераторов №1 и №2 – июль-август 2020.
• Завершён монтаж пуско-отопительной котельной – июнь 2020.
• Завершён монтаж пункта редуцирования газа – август 2020.
• Завершён монтаж основных технологических трубопроводов ВПУ и резервуаров бакового хозяйства ВПУ – июль-август 2020.
• Завершён монтаж оборудования ВПУ – июль-август 2020.

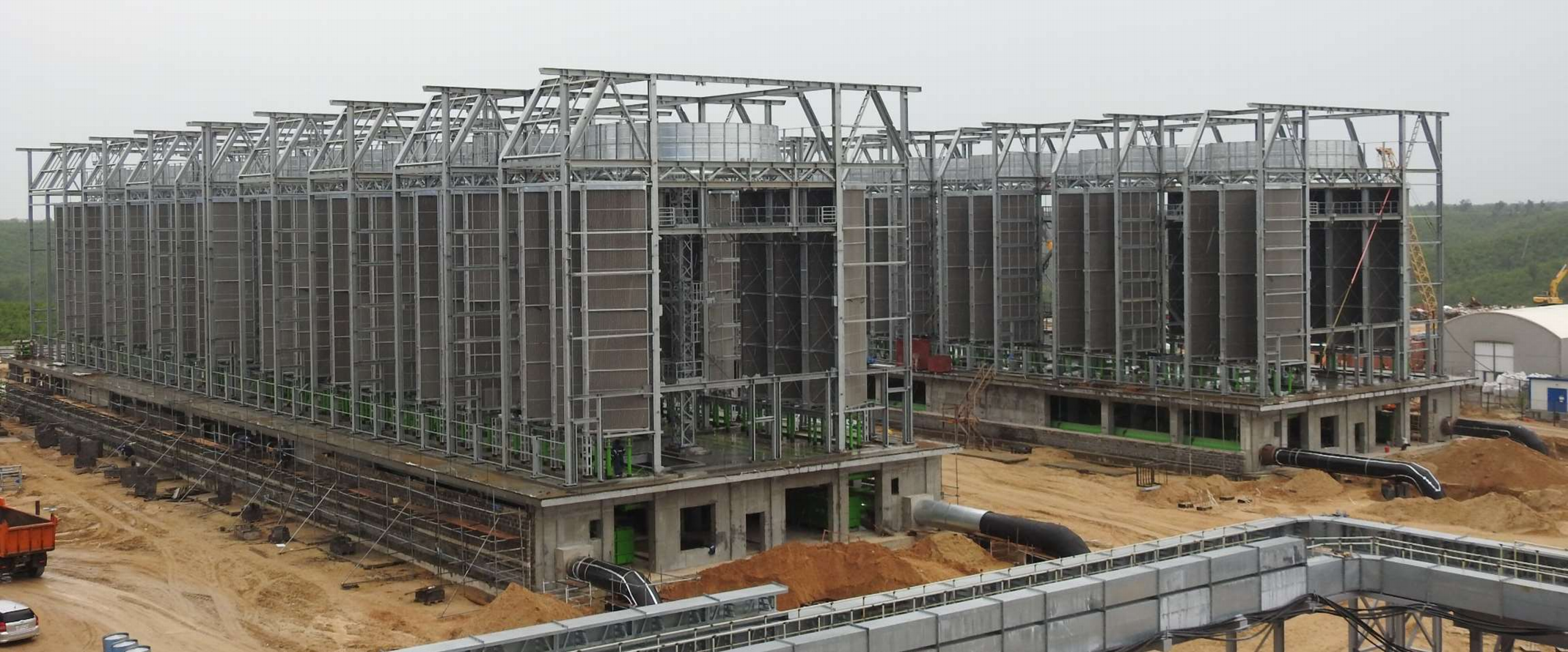

• Завершён монтаж металлокаркасов каркасов обеих градирен и основных трубопроводов – август 2020. Завершается установка теплообменного оборудования.
• Завершается монтаж металлоконструкций и трубопроводов внеплощадочной эстакады паропроводов и конденсатопроводов – август 2020.
• Завершена прокладка подземной части основной и резервной нитки внеплощадочного газопровода – август 2020.
